Hồ sơ đánh giá sơ bộ · bếp 2.000 suất · mặt bằng khoảng 500 m²
Cải tạo một khu bếp đang chạy: giữ được gì, phải bỏ gì
Chủ đầu tư muốn nâng mái, làm gác lửng đặt 2–3 phòng văn phòng và tổ chức lại khu bếp theo nguyên tắc một chiều — trong khi bếp vẫn phải nấu 2.000 suất mỗi ngày. Dưới đây là những gì Hà Tiên ghi nhận được và những gì chưa thể kết luận nếu chưa xuống công trình.
Bước 1 · Ghi nhận tại hiện trường
Sáu điều nhìn thấy trong một vòng bếp
Nói trước cho sòng phẳng: video là đường đi của người cầm máy, chưa chắc là đường đi thật của nguyên liệu hay thức ăn chín. Những nhận định dưới đây chỉ nêu điều quan sát được, phần nào cần xác nhận tại công trình đều ghi rõ.

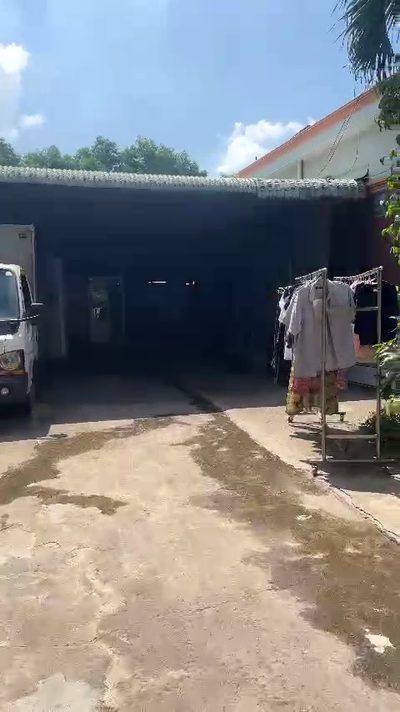

▶ VIDEO HIỆN TRẠNG01
▶ VIDEO HIỆN TRẠNG02
▶ VIDEO HIỆN TRẠNG03
▶ VIDEO HIỆN TRẠNG04
▶ VIDEO HIỆN TRẠNG05
▶ VIDEO HIỆN TRẠNG06Bốn điểm bất hợp lý đã được xác nhận
| Vấn đề | Xác nhận hiện trạng | Hướng Hà Tiên xử lý |
|---|---|---|

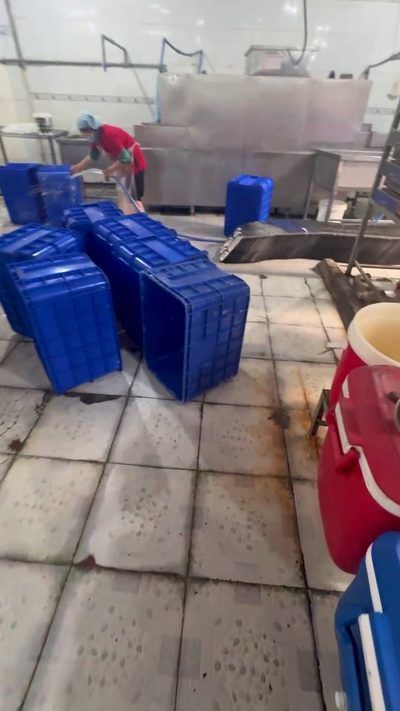

| Nguyên liệu trước khi rửa đặt dưới nền | Chủ đầu tư xác nhận. Rổ, thùng và vật chứa tập trung tại vùng nền ướt, chưa có khu chờ bẩn nâng khỏi sàn. | Tạo điểm tiếp nhận và chờ sơ chế riêng; dùng bàn, kệ hoặc xe nâng nguyên liệu khỏi nền; quy định tuyến vào khu rửa. |
| Nguyên liệu sau khi rửa vẫn để dưới nền | Thùng sạch chưa tách rõ khỏi nền và vùng nước rửa, làm mất ranh giới trước rửa – sau rửa. | Bố trí khu ráo nước và xe kệ sạch riêng; nhận diện thùng sạch – bẩn; không đặt vật chứa sau rửa trở lại nền. |
| Khu nấu bị tách rời | Khu nấu cơm và khu bếp chính nằm ở hai vị trí khác nhau; giữa chúng có tuyến rửa khay và lối vận chuyển chung. | Tổ chức cụm nấu hoặc hành lang sạch liên kết; tách đường thức ăn chín khỏi đường thu hồi khay, rửa dụng cụ và rác. |

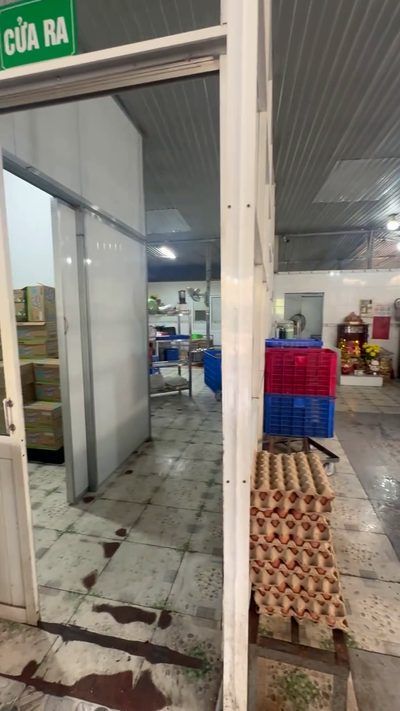

| Khu chia suất và điểm xuất chưa rõ | Có phòng chia suất, nhưng tuyến thức ăn chín đi vào, đường sản phẩm đi ra và vị trí bàn giao chưa được định danh. | Thiết kế khu chia theo một chiều, có cửa nhận và điểm giao riêng; không giao cắt với lối vào nguyên liệu hoặc dụng cụ bẩn. |
Vuốt ngang để xem đầy đủ →
Bước 2 · Chủ đầu tư muốn gì
Năm yêu cầu đặt ra từ đầu
Nâng mái và làm gác lửng
Nâng toàn bộ mái, bố trí gác lửng gồm 2–3 phòng văn phòng phía trên khu sản xuất.
Tổ chức bếp một chiều
Hạn chế giao cắt giữa thực phẩm sống với thực phẩm chín, giữa dụng cụ sạch với dụng cụ bẩn.
Đồng bộ hệ thống kỹ thuật
Điện, nước, gas, thông gió, chữa cháy, rãnh thoát và bể tách mỡ phải làm cùng một lần, không chắp vá từng đợt.
Nền chịu được tải thật
Chống trơn, chịu va đập và chịu tải của hàng nặng, xe đẩy và thiết bị.
Có phương án trong một tuần
Chủ đầu tư cần phương án thiết kế và mức đầu tư ban đầu trong khoảng bảy ngày.
Bước 3 · Khảo sát trước khi vẽ
Hai điều Hà Tiên nói rõ ngay từ đầu
Diện tích chưa thống nhất
Nếu mặt bằng 15 × 50 m thì tương ứng 750 m²; nếu khu xưởng chỉ sâu 35 m thì còn khoảng 525 m². Cần chốt con số 500 m² là diện tích bếp hay diện tích cả khu trước khi vẽ.
Bảy ngày đủ cho việc gì
Đủ để khảo sát, lên phương án mặt bằng, sơ đồ hệ thống và ngân sách sơ bộ. Chưa đủ để kiểm định kết cấu, làm hồ sơ thi công hay hồ sơ thẩm duyệt phòng cháy.
Bước 4 · Đánh giá hiện trạng
Sáu nhóm vấn đề, không nhóm nào đứng một mình
| Nhóm | Hiện trạng quan sát | Ảnh hưởng vận hành |
|---|---|---|
| Dây chuyền | Nguyên liệu, khay, thùng và dụng cụ cùng dùng nhiều lối chuyển tiếp. | Dễ lẫn tuyến giữa hàng sống, hàng đã qua xử lý, dụng cụ sạch và dụng cụ bẩn. |

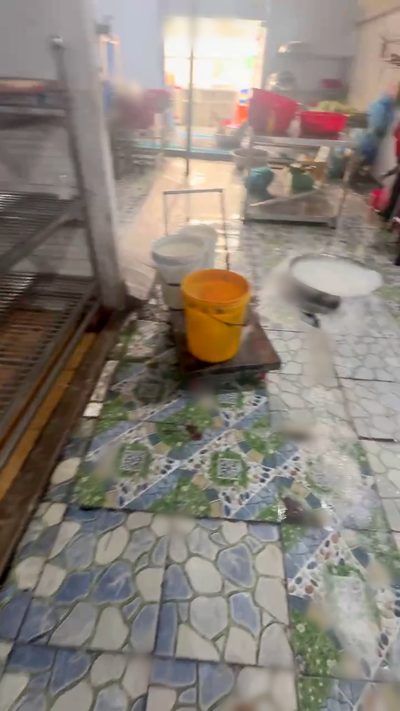

| Nền bếp | Nhiều loại nền ghép lại, cao độ khác nhau; có vị trí xuống cấp và đọng nước. | Trơn trượt, khó vệ sinh, xe đẩy rung xóc và tăng nguy cơ hư hỏng bề mặt. |
| Thoát nước | Nước rửa xuất hiện trên mặt sàn; rãnh thoát chưa thành hệ thống liên tục. | Nền ẩm kéo dài, khó kiểm soát mùi và vệ sinh. |
| Không gian | Nhiều cột nằm giữa mặt bằng; lối đi có chỗ bị vật dụng chiếm. | Khó quay xe, nhân sự phải đi vòng và giảm năng suất. |

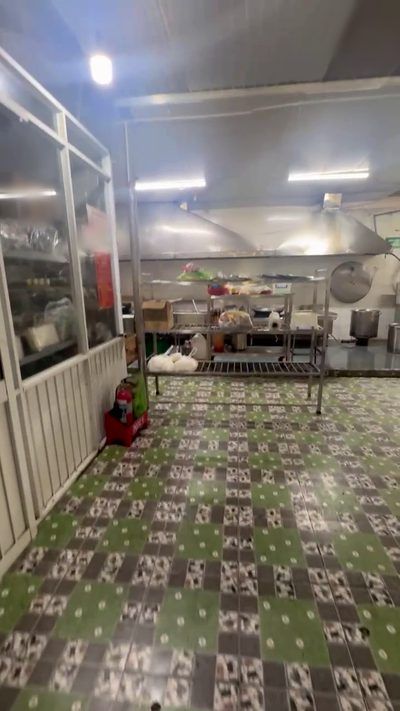

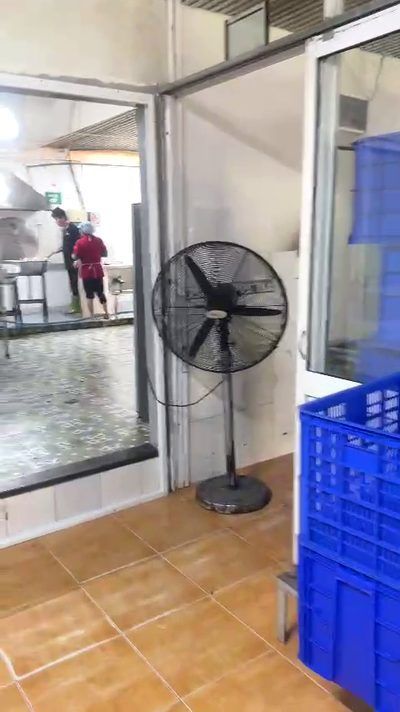

| Nhiệt – gió | Mái tôn thấp; quạt bố trí phân tán; hút khói tập trung ở một số điểm. | Hút được khói cục bộ nhưng không giải quyết hết nhiệt và không khí bù. |
| Hệ kỹ thuật | Dây, ống và vòi bố trí theo nhiều giai đoạn cải tạo. | Khó vệ sinh, khó bảo trì, tiềm ẩn xung đột khi nâng mái hoặc làm gác lửng. |
Vuốt ngang để xem đầy đủ →
Nếu chỉ di dời từng thiết bị riêng lẻ mà không thiết kế lại đồng thời tuyến thực phẩm chín, tuyến khay bẩn và điểm giao nhận, sự giao cắt vẫn còn nguyên.
Bước 5 · Phải khoá trước khi thiết kế
Bốn thứ quyết định hiệu quả của khoản đầu tư
Kết cấu nâng mái và gác lửng
Không thể kết luận hệ cột, kèo và móng hiện tại chịu được thêm tải chỉ từ hình ảnh. Vị trí cột mới, cầu thang và dầm tầng lửng phải do đơn vị kết cấu tính toán.
Nền và thoát nước
Chọn nền theo tải trọng thiết bị và tải trên từng bánh xe; đồng thời xử lý nền móng, chống thấm, độ dốc và rãnh thoát. Sơn phủ hay lát lại bề mặt không giải quyết được phần gốc.
Hút khói và cấp gió
Phải tính đồng thời chụp hút, lọc mỡ, quạt hút, đường ống, vị trí xả và lượng gió cấp bù — nhất là khi có người làm việc ở gác lửng phía trên khu nấu.
Gas, phòng cháy và thoát nạn
Khi bố trí người làm việc phía trên khu nấu, phương án ngăn cháy, báo cháy, ngắt nguồn năng lượng và lối thoát phải được xem xét ngay ở bước phương án, không để tới lúc thi công.
Bước 6 · Giải pháp đề xuất
Thiết kế dây chuyền trước, đặt thiết bị sau
Bếp một chiều không nhất thiết phải là một đường thẳng, nhưng dòng đi của thực phẩm thì không được quay đầu.
- 01Tiếp nhậnKiểm tra hàng, cân nhận và chuyển đúng kho.
- 02Bảo quảnTách kho khô, kho mát, kho đông theo nhu cầu thật.
- 03Sơ chếPhân khu theo nhóm nguyên liệu để giảm nhiễm chéo.
- 04Chế biếnBố trí thiết bị theo công suất và theo trình tự món.
- 05Chia – xuấtTách khỏi lối nhận hàng và đường dụng cụ bẩn.
- 06Thu hồi – rửaTổ chức đường rửa, đường rác và thoát nước riêng.
Bước 7 · Kế hoạch bảy ngày
Bảy ngày làm được gì, và không làm được gì
- 01Ngày 1 — Khảo sát hiện trạngĐo mặt bằng, cao độ sơ bộ, vị trí cột, đường kỹ thuật và thống kê thiết bị.
- 02Ngày 2 — Xác nhận nhu cầuChốt năng suất, thực đơn, nhân sự, luồng hàng, phần giữ lại và thời gian bếp có thể dừng.
- 03Ngày 3–4 — Lập phương ánMặt bằng dây chuyền một chiều; định hướng gác lửng, cầu thang và các khu chức năng.
- 04Ngày 5 — Phối hợp hệ thốngSơ đồ nguyên lý điện, gas, hút khói, cấp gió, cấp thoát nước và bể tách mỡ.
- 05Ngày 6 — Dự toán sơ bộKhối lượng chính, phân nhóm chi phí và các giả định cần xác nhận.
- 06Ngày 7 — Trình bày và hiệu chỉnhBộ hồ sơ phương án sơ bộ và báo giá cho bước thiết kế tiếp theo.
Mốc bảy ngày tính từ khi Hà Tiên được tiếp cận mặt bằng, nhận đủ thông tin vận hành và chủ đầu tư xác nhận nhanh các phương án trong quá trình làm.
Cơ sở để báo giá chính xác
Tám thông tin chủ đầu tư cần gửi
- Địa chỉ công trình và tình trạng hồ sơ xây dựng hiện có.
- Bản vẽ hiện trạng, bản vẽ kết cấu hoặc thông tin móng – cột – kèo nếu có.
- Diện tích đất, diện tích xưởng, diện tích khu bếp và diện tích gác lửng dự kiến.
- Công suất: suất mỗi ngày, số ca, thời gian cao điểm và số nhân sự.
- Thực đơn hoặc nhóm sản phẩm chính; quy trình nhận hàng, đóng gói và giao hàng.
- Danh mục thiết bị đang dùng: giữ lại, di dời, sửa chữa hay thay mới.
- Nguồn điện, loại gas, vị trí cấp nước, điểm xả thải và hệ thống phòng cháy hiện có.
- Thời gian bếp có thể tạm dừng và mức ngân sách dự kiến.
Cơ sở chuyên môn
Những văn bản Hà Tiên chiếu theo
- Cục An toàn thực phẩm — yêu cầu bố trí bếp theo quy tắc một chiều và ngăn ngừa nhiễm chéo.
- Luật số 55/2024/QH15 — Luật Phòng cháy, chữa cháy và cứu nạn, cứu hộ; hiệu lực từ 01/07/2025.
- Nghị định số 105/2025/NĐ-CP — quy định chi tiết một số điều và biện pháp thi hành Luật PCCC và CNCH.
- QCVN 06:2022/BXD và Sửa đổi 1:2023 — an toàn cháy cho nhà và công trình.
Đây là tài liệu đánh giá bước đầu, phục vụ trao đổi phương án. Nó không thay thế hồ sơ khảo sát, kiểm định kết cấu, hồ sơ thiết kế thi công hay ý kiến của cơ quan quản lý.
